建造花架的步驟如下:
準備開始。
花架是一個讓炎熱的夏季更加清爽的構筑物——傳統的圓柱支撐一個高架的木柵格,就像一個大型的綠蔭樹,只讓部分陽光射入,里面很涼爽。
看起來最難的部分——優雅、結實的圓柱——其實是最簡單的。它們不是木頭,而是空心的復合材料,這種結構有驚人的強度和耐久性。畫好設計圖后,把這些圓柱安裝到事先嵌入到混凝土中的100*100mm底座上,為頂部結構提供穩定、堅固的支撐。
這些圓柱可以在家居建材店中訂制,可以選擇你喜歡的直徑、高度和風格,甚至漆成任何顏色。
柵格部分主體由50*200mm與50*250mm的木板壓制而成,并用雕花鋸制作出裝飾性的裝置。整個過程耗時幾周,再利用一周用于染色繪畫。在現有的露臺上建造花架會節省很多時間,若將建造露臺作為工作的一部分,將會花費更久。
選擇正確的位置
這個花架是與建筑獨立的,你可以使用木片或碎石作為地基,或者在地下澆筑一塊混凝土板。讓花架距離屋檐大于10CM,你不必移動現有的排水溝或是配合屋檐設計,也不必考慮冰凍層。不過,如果你有黏土,最好將墊層挖到凍結深度(如果大于600mm)。
花架所在的露臺建在一片沙石地上,我們只需要移走石子挖直徑300mm的洞,保證柱子能夠安置就足夠了。如果建造花架之后還需要布置露臺,請確保將所有土方傾倒后能達到你之前設計的地面高度。別忘了在庭院中設計坡度,一般情況下庭院需要1%左右的排水坡度。
明確柱子的位置
圖1:測量屋檐來決定花架圓柱的中心
測量屋檐的出挑部分,再增加200mm確定圓柱中心,讓花架接近但不會過于靠近房屋。利用繩子標記和對齊外側的柱子位置。
為了保持這些柱子排列整齊,使用帶有繩索的木樁固定柱子的位置。當這些木樁超出了工作區(圖2),你就要撤掉繩子,挖洞,然后再重新接上繩子,并檢查是否與屋檐平行。確保整個布局是方形,調整柱坑的對角線角度。
挖洞后,用推車將土方安置在遠離工作區域的位置,保留碎石或沙子用作鋪路材料。注:根據實地需求,你可能需要稍微移動柱子。
圖A:花架細節

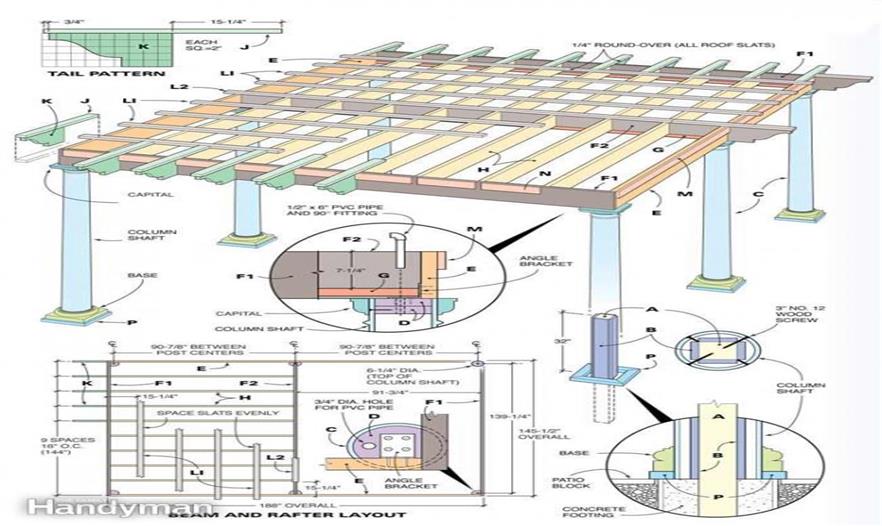

建造花架時,可以使用這個說明。它提供了材料的尺寸與安裝程序。
運送混凝土
圖2:把柱子固定到混凝土里

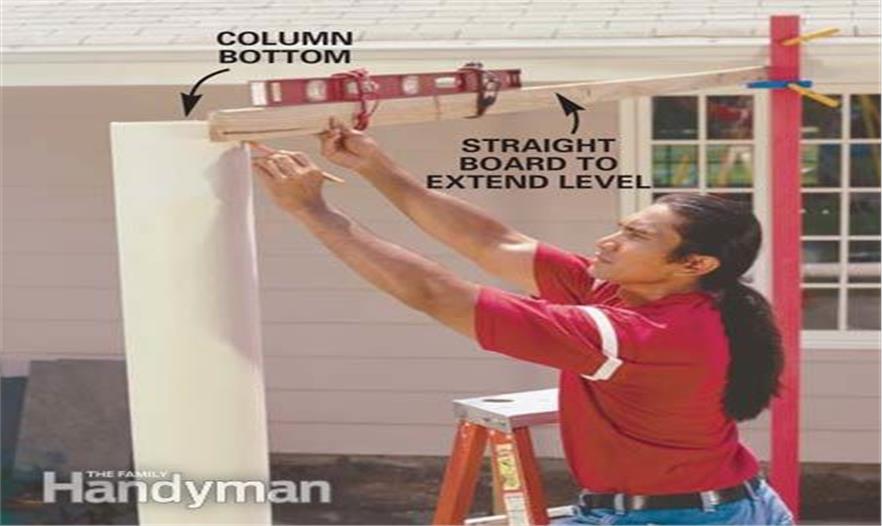

挖一個至少600mm深、直徑為300mm的洞。切割600mm的繞絲筒放到洞里,放置1500mm的柱子,并在周圍傾倒混凝土。使木樁豎直并與繩子對齊。幾天后混凝土凝固,將木樁削減到900mm左右。
在向地下挖洞之前,請確保地下沒有掩埋電線或電纜等公共設備,然后用手持式的柱坑挖掘機或租用電鉆機挖洞。利用鐵鏟擴大洞穴到600mm深。
利用繩索確保洞口整齊,然后切割繞絲筒(圖2),插入洞中。讓繞絲筒的頂端與庭院的路面齊平。當你放置好柱子時,重新用繩線綁住柱子,然后當你倒入混凝土時,用繩線保持柱子的平衡。
注意事項:如果你有一根柱子損壞了10mm,不要管它。當你安裝橫梁時你依然可以使圓柱的頂端水平對齊。將柱子嵌入混凝土,混凝土凝固至少需要兩天時間。
切割圓柱,固定到底座上
圖3:倒置圓柱放到木樁上
倒置圓柱放到100*100mm柱子上,標志出底部用于修整。在房屋上增加一個支架作為參照點。
圖4:在柱子上做標記以便切割
在柱子的頂部標記,使之與屋檐的高度標識對齊。注意:柱子的頂部需留有10-250mm的多余高度。

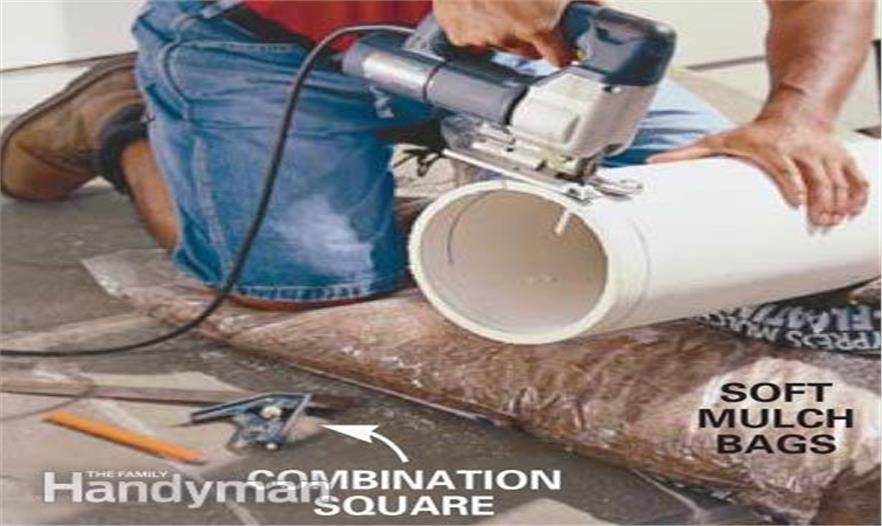

圖5: 用雕花鋸切割柱子
切割柱子,使柱子高度合適。
圖6:在柱筒中安裝木塞

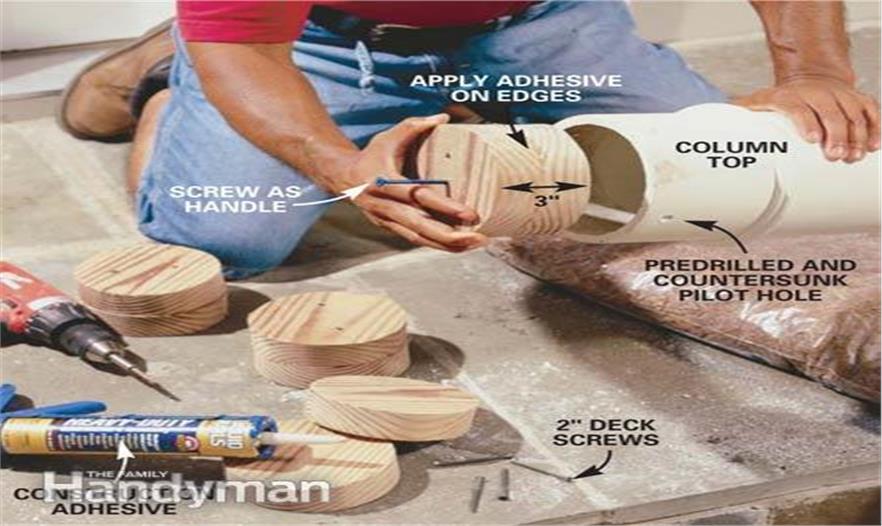

切割略小于150mm半徑的圓形木塞放到圓柱里面。粘合一對木塞作為圓柱頂部,使每個圓柱的頂部齊平。用甲板螺絲把木塞固定到圓柱上。注意事項:可以將螺絲放到每個木塞的頂部,用作手柄放置木塞。

圖7:把25*100mm的墊板固定到木樁上

把處理好的25*100mm松木板包在每個100*100mm柱子的側面。使木樁更充實,成為空心圓柱的填充。
圖8:把圓柱放到木樁上
在圓柱的一邊打出8個螺絲孔:從底部150mm處打4個孔,從底部750mm處打4個孔。使用木螺絲把這些圓柱固定到木柱上。注意使圓柱保持垂直。你會發現圓柱和柱子之間存在孔隙,但相對的螺絲會拉緊整個裝置。
如果想讓花架的頂部與房屋檐板對齊、保持花架頂部的平坦,需要精確地切割每個柱子。可以臨時固定一塊封檐板(如圖4),在封檐板的頂部向下測量250mm,作為要切割的高度。
為了確保只是切割底部,我們翻轉這些圓柱,為每個圓柱的底部排號。
注意事項:切割圓柱時,把它們放在沙包上以防在你切割的時候亂動。在圓柱底部的周圍標志出長度標識,柱子底部是一個組合方塊。
雕花鋸比圓鋸更安全安靜些,灰塵更少。切割好每個圓柱后,用25*100mm的木板包住木樁(圖7)。用埋頭鉆給每個圓柱打孔(底部150mm處打3個洞,底部750mm處打另3個洞)。從每個圓柱頂部25mm處鉆4個相同距離的孔讓塞子插入(圖6)。現在把每個圓柱固定到柱子外面。每個圓柱的底座附近綁一條水平線(這個圓柱在底部80mm處開始呈錐形),擰到木頭下面。拉緊或放松對立的兩個螺絲來調整對準每個圓柱。下一步,在圓柱的頂端上塞入預制模塊化的基底,正好塞到柱頂。最好不要直到這個項目快要完成了才固定拉緊調整這些柱子。
把橫梁固定到圓柱的頂端

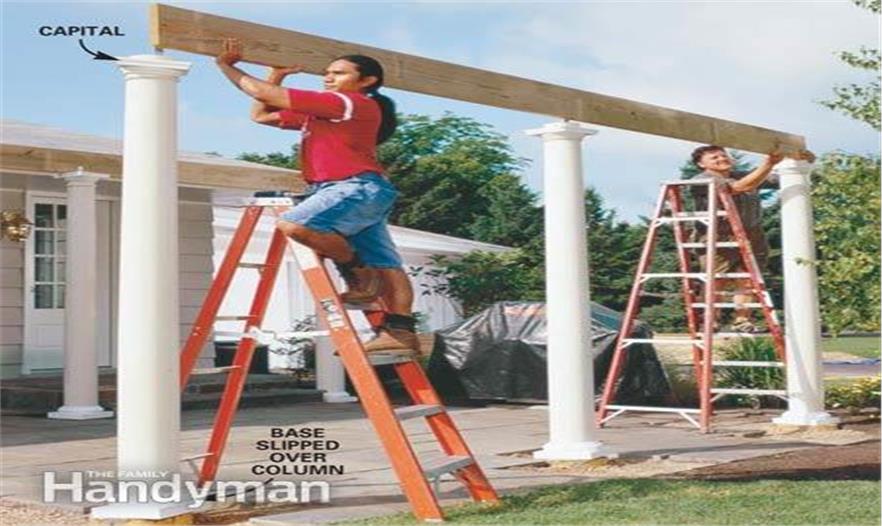

圖9: 把橫梁放到圓柱上
在柱身上放置圓柱基底和柱頂。測量和切割外部50*250mm的橫梁,使用梯子進行操作。
圖10: 用角形托架固定橫梁

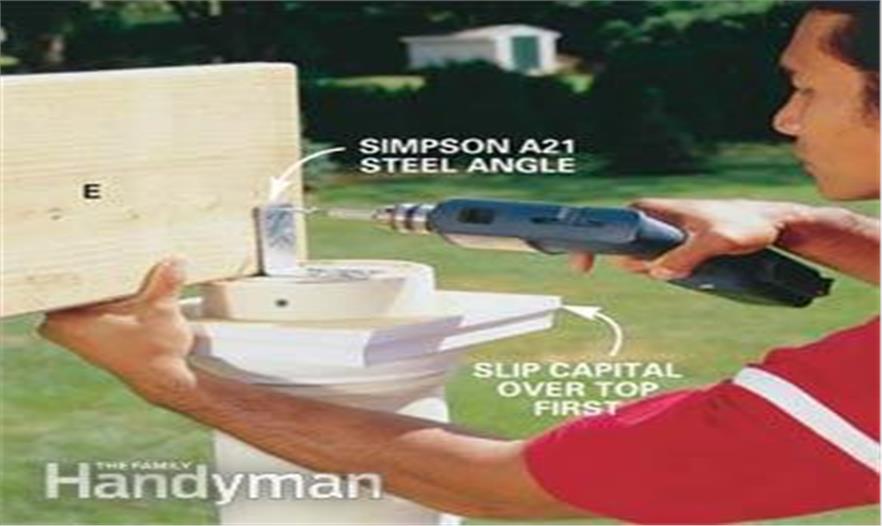

把橫梁(E)釘在木塞上,使它與圓柱外緣齊平。使用角形托架,正如圖中展示的角形托架以及支架螺絲。在恰當?shù)奈恢蒙戏胖闷渌玖?,然后是其他三個中梁、F1、F2。
測量前、后50*250mm橫梁(E)的長度,使它們比圓柱的頂端要少75mm,然后切割其長度。
下一步,測量和切割側梁(F1),把它們插入前梁的末端。切割中梁(F2),要比側梁短75mm,用75mm的甲板螺絲把它固定在柱子、前梁和后梁(E)上。
把平坦的椽子放到橫木上

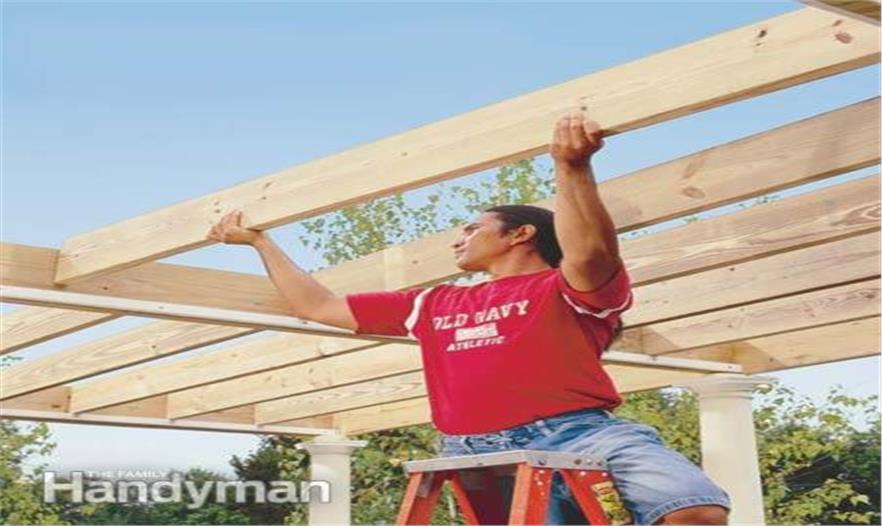

圖11: 把木條放到橫梁上
在每個50*250mm橫梁頂部向下200mm處放置一個處理好的木條。這些將為平滑的50*200mm椽子作為橫木。
圖12:把椽子放到橫木上
把50*200mm平滑的椽子放到橫木上,其末端用3個75mm的甲板螺絲插入到50*250mm橫梁中
圖13: 固定椽子
在兩個垂直交叉的平滑的50*200mm椽子處釘上螺絲固定。每個末端使用3個75mm的螺絲。
圖14: 增加柱頂
使樹脂澆注的柱頂與50*250mm橫梁的底部齊平,用50mm的甲板螺絲把它們固定住。
一旦所有50*250mm的木梁放置好了,切割25*50mm橫木,每200mm處用50mm的甲板螺絲在橫梁F1和F2底部上方的12mm處固定?,F(xiàn)在測量每個50*200mm椽子,切割其長度。這些應該是相同的長度,但是如果你之前放置的柱子有問題,你就要調整它們。
沿著橫梁F1和F2標志出400mm的中心。讓橫木上的每個椽子固定(圖12),從每個橫梁的后面依次放置好,與標志齊平。在椽子與中梁結合的地方(F2),用75mm的甲板螺絲在夾角處穿過橫梁,插入到椽子里(圖13)。當你完成椽子的安裝,用50mm的甲板螺絲確保每個頂柱在橫梁下面(圖14)。給柱頂打孔。
預裝椽尾
圖15: 標記和切割椽尾
從處理好的50*250mm松木板上切割裝飾性的椽尾。為了使切口更平滑,選擇無節的木板,在噴漆或上色之前,避免陽光的照射。
圖16: 增加椽尾

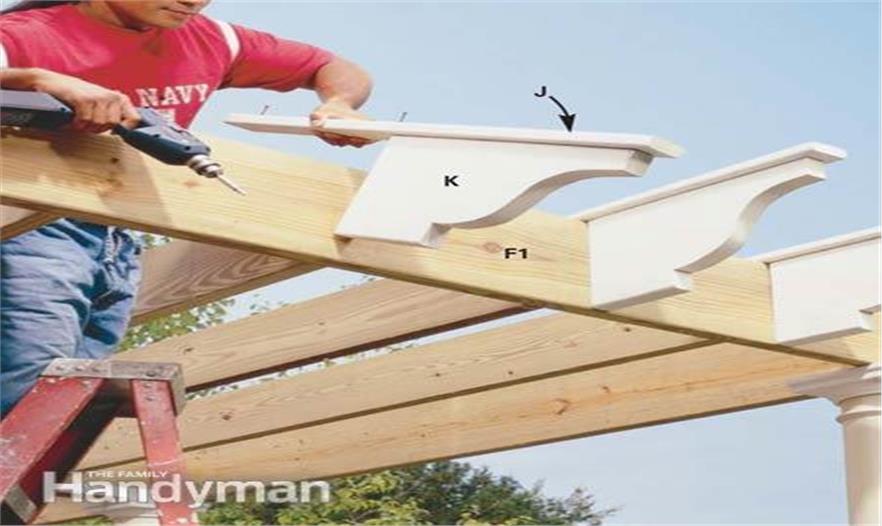

從處理好的木板中鋸出75mm寬的木條制作J部分。讓它們與K對齊,放到每個50*200mm椽子的頂部。然后從F1的后面固定住K。

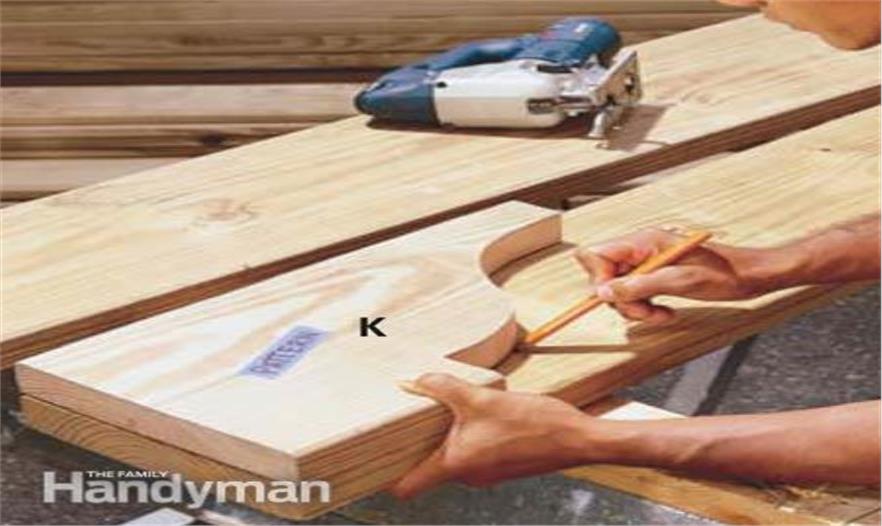

圖17: 制作木條
鋸出75mm寬的木板,在每個邊緣處切割出5mm的圓形邊緣,制作木條。
使用圖A顯示的網格模板切割裝飾性的椽尾(J)。為求一致性,把第一個當成模型,每次都按這個裝置設計。用砂帶磨光機或便捷式滾筒砂光機磨成柔和的弧形。
現在從木板上切割桁架(K)。用手刨或刨槽機打磨邊緣(圖17)。用100張砂紙摩擦頭尾的邊緣,然后應用實色著色劑。在你打孔之前,確保處理后的木頭裝置觸摸起來很干燥。如果木材潮濕,讓它們在陰涼地變干,然后應用實色著色劑。否則木材上色后會出現水泡。
上色的桁架變干后,用甲板螺絲從頭到尾插入(讓頂部懸掛20mm),把它們固定在每個椽子的頂部和橫梁尾端,正如圖16所示和圖A所示。
最后的細節
圖18:安裝聚氯乙烯裝置用于通風

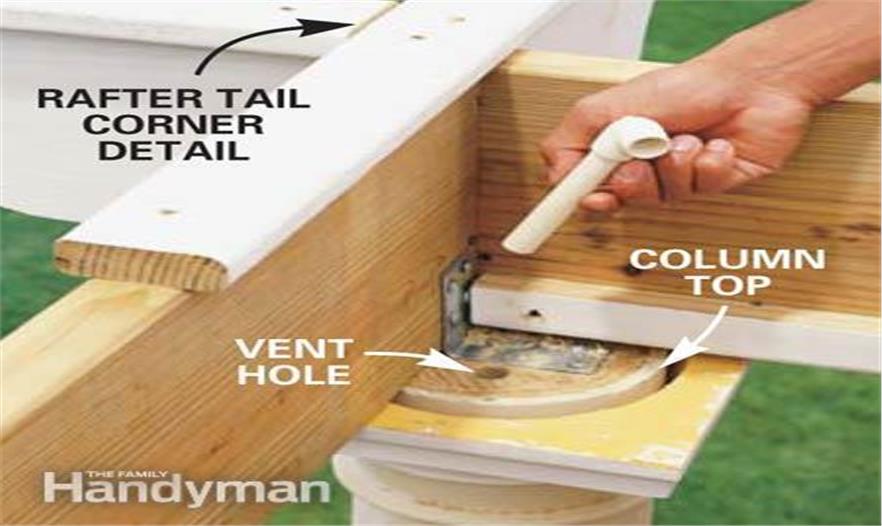

打20mm的洞,插入150mm長、垂直結構的聚氯乙烯裝置。這些小管作為通風設置,幫助排除圓柱中的蒸汽。
圖19: 安裝聚氯乙烯裝置進行通風。用膩子填滿洞。
用汽車玻璃纖維填充料填滿洞和螺絲頭。填充料凝固后,打磨該區域。然后可以開始噴漆。
